Ciepło z rury dla Śródmieścia

02.07.2013
Ciepło z rury dla Śródmieścia

Do połowy lipca gotowe być muszą projekty przyłączy ciepła do budynków w Śródmieściu. Ruszyła budowa magistrali ciepłowniczej.

PWiK Żory, by móc wykonać projekty, zgodnie z prawem musi uzyskać zgodę właścicieli posesji. Możemy nie zgodzić się na wykonanie projektu i na wejście na nasz teren projektantów, ale wówczas nie poznamy kosztów budowy przyłącza, o ile zdecydujemy się podpiąć do budowanej właśnie magistrali ciepłowniczej. Nie dowiemy się też, ile płacilibyśmy za ogrzewanie domu ciepłem z ciepłowni w Żorach.

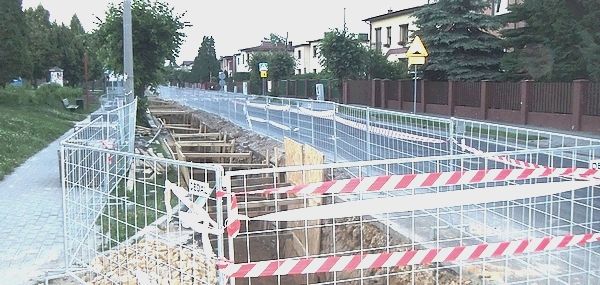

Trwają wykopy w ulicy Osińskiej. Prace posuwają się w kierunku od skrzyżowania z Aleją Zjednoczonej Europy do skrzyżowania z ulicą Kościuszki przy kościele ewangelicko-augsburskim. Roboty prowadzone będą po obu stronach jezdni, ze względu na skomplikowaną infrastrukturę  Osińskiej i zastosowaną technologię.

I etap budowy kończy się za Rondem Litewskim w kierunku ul. Augustyna Biskupa. Do ronda ze Światowidem ekipa, która w tej chwili pracuje na Osińskiej, dotrze pod koniec lipca. Osińska to ten odcinek budowy magistrali, na którym roboty potrwają najdłużej. Rura, która pobiegnie tędy dwa metry pod ziemią instalowana jest w oparciu o technologię tzw. wygrzewania, co oznacza, że kiedy już spoczywać będzie w wykopie, zostanie rozgrzana i zasypana piaskiem, po czym skurczy się do odpowiednich rozmiarów, nabierając właściwych parametrów wytrzymałościowych. Na pozostałych odcinkach magistrali, ciepło biec będzie dwiema rurami preizolowanymi o dużo mniejszych średnicach, zamkniętymi jedna pod drugą w jednej otulinie, co gwarantuje dużo mniejsze straty ciepła, niż ma to miejsce w ciepłociągach budowanych starymi metodami.

Koniec wykopów związanych z budową magistrali w całym mieście planuje się na końcówkę października. Łącznie wybudowanych zostanie 5 km i 580 metrów sieci przesyłowej w ulicach: Osińskiej. Kościuszki, Biskupa, Dolnego Przedmieścia, Pszczyńskiej, Dworcowej, Traugutta, Męczenników Oświęcimskich, Górnego Przedmieścia, Powstańców, Łytkowskiego, Bramkowej, Koszarowej, Bałdyka, Murarskiej, Szerokiej, Garncarskiej, Zgaślika, Moniuszki, Bagnistej, Kaczej i Szeptyckiego.

Zgoda na przygotowanie projektu i wejście projektantów na teren posesji oznacza wyłącznie zgodę na przygotowanie projektu - a nie zgodę na budowę przyłącza do magistrali. Na przyłącze zgodzimy się lub nie, gdy poznamy wysokość opłat, które przyszłoby nam płacić. Jeśli projekt przyłącza do naszego budynku nie zostanie wykonany teraz, a podłączyć się do magistrali postanowimy później, koszt wykonania projektu będziemy musieli pokryć z własnej kieszeni. Teraz zrobią nam go za darmo.

To co zapłacić będziemy musieli za budowę przyłącza (nie wykonanie projektu!) stanowić będzie do 25 proc. całej sumy. Resztę kosztów pokryje PWiK. Ponieważ budowana sieć, to sieć wysokoparametrowa, w budynkach, których właściciele zdecydują się na przyłączenie, potrzebne będzie zainstalowanie węzłów wymiennikowych. Jak czytamy w liście-informacji rozsyłanym do mieszkańców rejonu objętego projektem, miasto udziela dofinansowania do modernizacji źródeł ciepła, m.in. na wymiennikownię ciepła przy przyłączach do sieci C.O. w wysokości do 6 tys. zł. Ale uwaga - zainteresowani wymianą źródła ciepła w 2014 roku winni złożyć wniosek w Urzędzie Miasta do 16 sierpnia tego roku.

Ile to wszystko będzie kosztować, a także, jaki będzie koszt ogrzewania, właściciele domów dowiedzą się w sierpniu. W sierpniu gotowe też będą formularze wstępnych deklaracji i wzory umów. Przyłącza budowane będą jednak dopiero w przyszłym roku, bowiem do końca 2013. potrwa montaż sieci ciepłowniczej.

Na przestrzeni 2014. i 2015. do magistrali przyłączane będą budynki, których właściciele wyrażą chęć korzystania z ciepła podawanego z budowanej sieci C.O. Szacuje się, że w ciągu dwóch lat do wspólnej rury z ciepłem podłączy się 70 – 80 procent przewidzianych do ogrzewania budynków, choć na pewno nie te, w których nie ma instalacji grzewczych, a takie są jeszcze w Śródmieściu.

Przy takiej ilości włączonych budynków w znacznym stopniu poprawiłaby się sytuacja ekologiczna w centrum Żor – czytamy we wspomnianym liście. Zmniejszyłaby się emisja dwutlenku siarki o ok. 41 procent, pyłów o ok. 83 procent, tlenku węgla o ok. 96 procent i benzo-a-pirenu o ok. 100 procent.

Realizacja projektu "Błękitne niebo nad Starówką – budowa systemu ciepłowniczego w Żorach" współfinansowana jest ze środków Unii Europejskiej - Europejskiego Funduszu Rozwoju Regionalnego w ramach Programu Operacyjnego Województwa Śląskiego na lata 2007 - 2013.

Joanna Cyganek
Zdjęcie: Inga Grela

Więcej informacji na stronie: www.pwikzory.pl

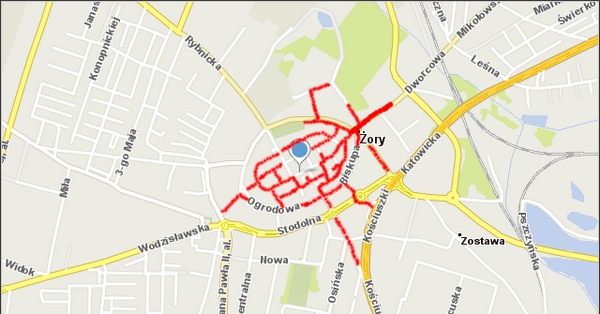

Mapka rejonu objętego projektem "Błękitne niebo nad Starówką"


Komentarze:
~gestskoczka (2013-07-03 10:52:08)

Nie byłoby mi żal moich pieniędzy które muszę płacić w formie podatków do kasy miasta, gdyby były wydawane rozsądnie.

Pieniądze wydane na budowę tego ciepłociągu to pieniądze włożone w błoto. Aby taka inwestycja się zwróciła, należałoby obligatoryjnie przyłączyć wszystkich odbiorców w danym rejonie, te przyłączenia winny być w cenie inwestycji. Potem z kosztów przesyłowych wydzielić część pieniędzy na akumulację i spłatę zadłużenia.

Miasto jest horrendalnie zadłużone, w ciągu najbliższych 12 lat mamy wydać 42 mln zł na samą tylko obsługę zadłużenia, w tym roku jest to ponad 7 mln zł wydanych w tym celu. Ale podjęto uchwałę w sprawie zaciągnięcia długoterminowej pożyczki aby sfinansować program ograniczania niskiej emisji, wdrożony kilka miesięcy temu. Kto to będzie płacił?, my mieszkańcy Żor.
